La fin des émissions d’ici 2050 approche avec les chaudières à vapeur hybrides

Hybride Stoomketels Tiense Suiker 2

Pour atteindre progressivement la suppression complète des émissions d’ici 2050 (et un premier objectif de réduction de moitié des émissions d’ici 2030), nous avons installé deux chaudières à vapeur hybrides de chacune 20 t/h dans cette sucrerie. Le projet a pu voir le jour grâce à une intense collaboration entre Callens et Callens-Vyncke.

Spécifications techniques

Capacité2 x 15 T/h
Pression de timbrehaute pression 139 barg
Combustiblebi-fuel + électricité
Équilibrage de l’usine139 barg

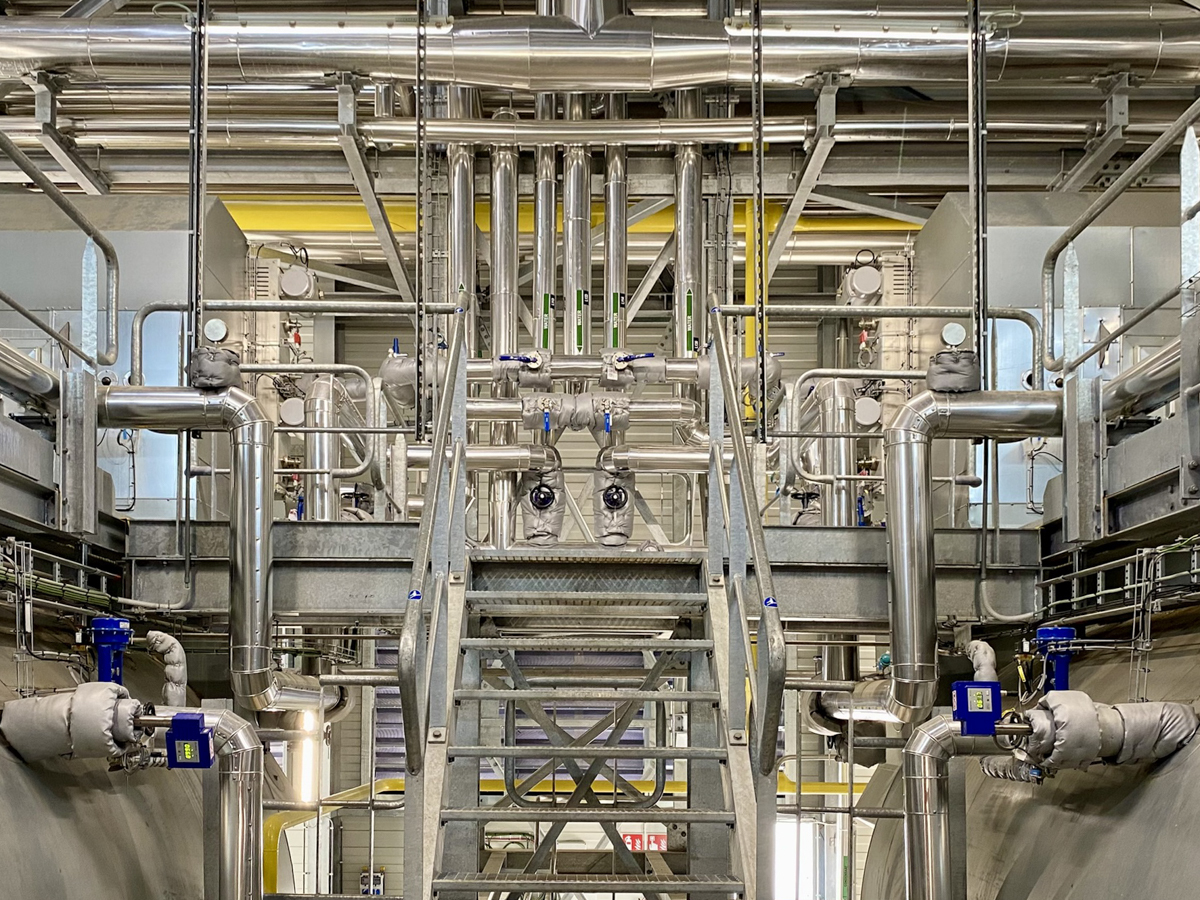

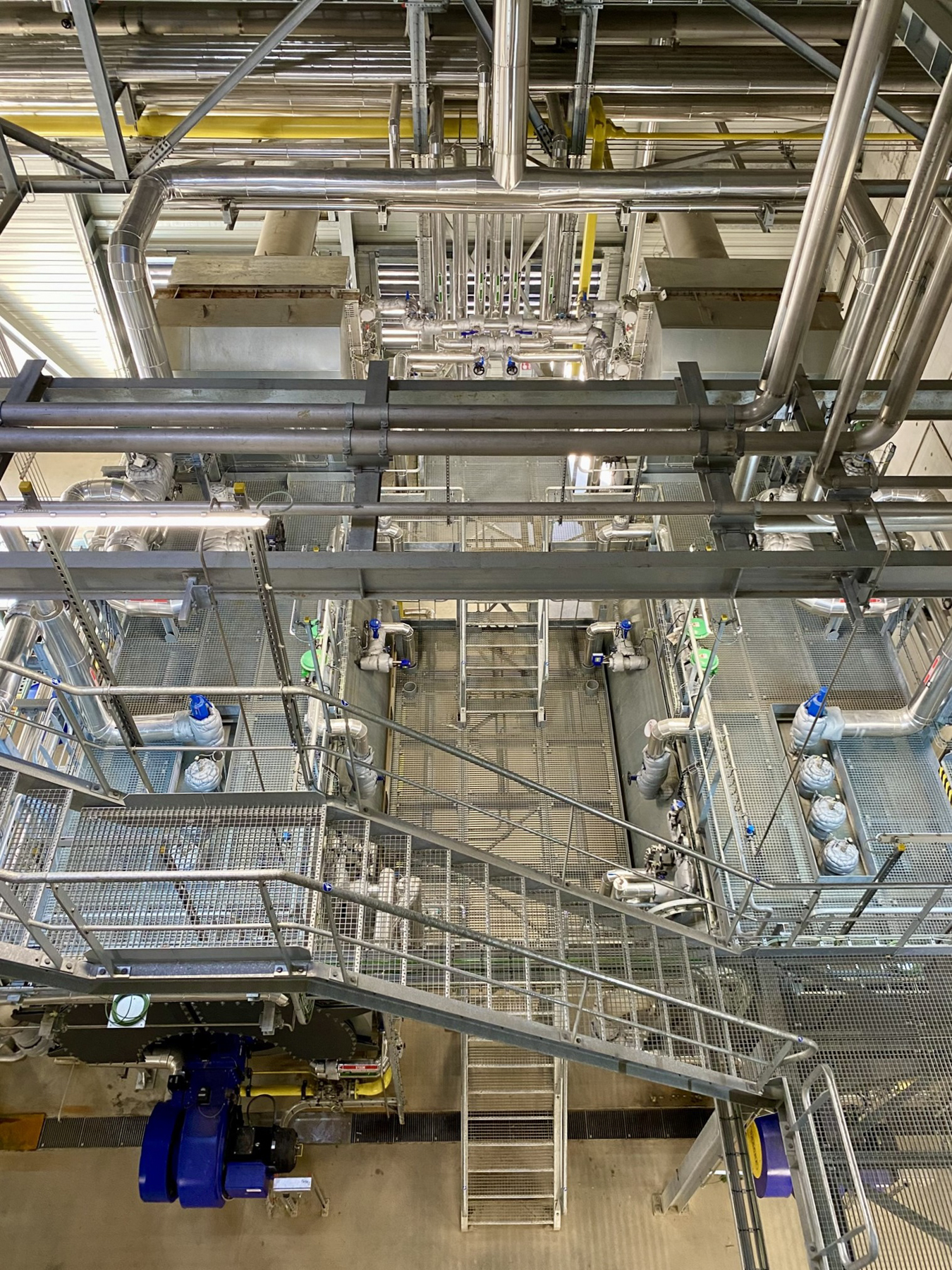

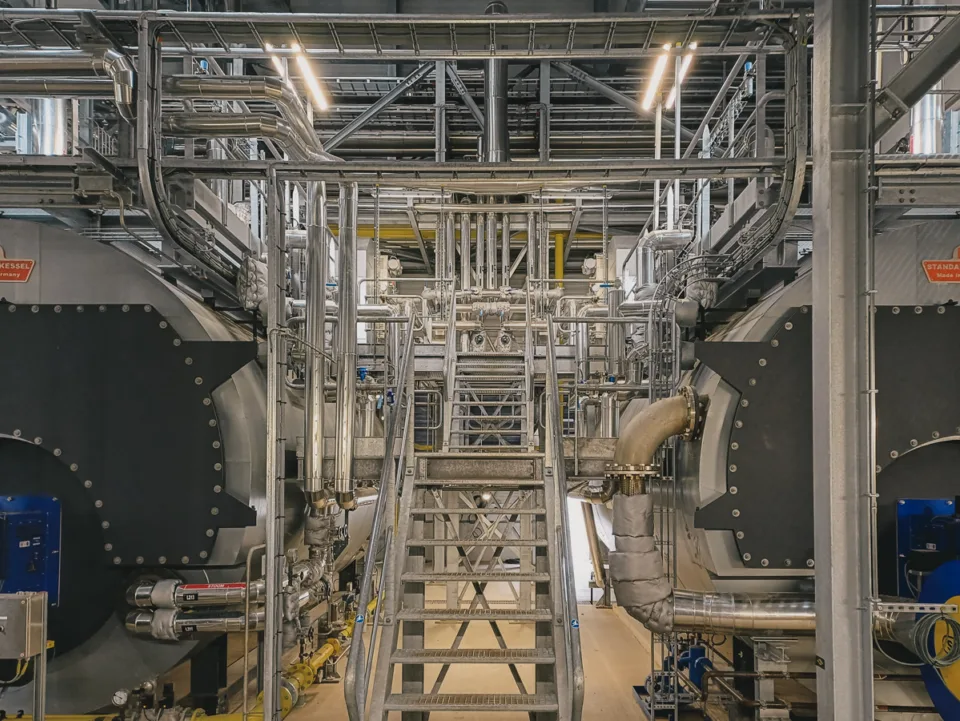

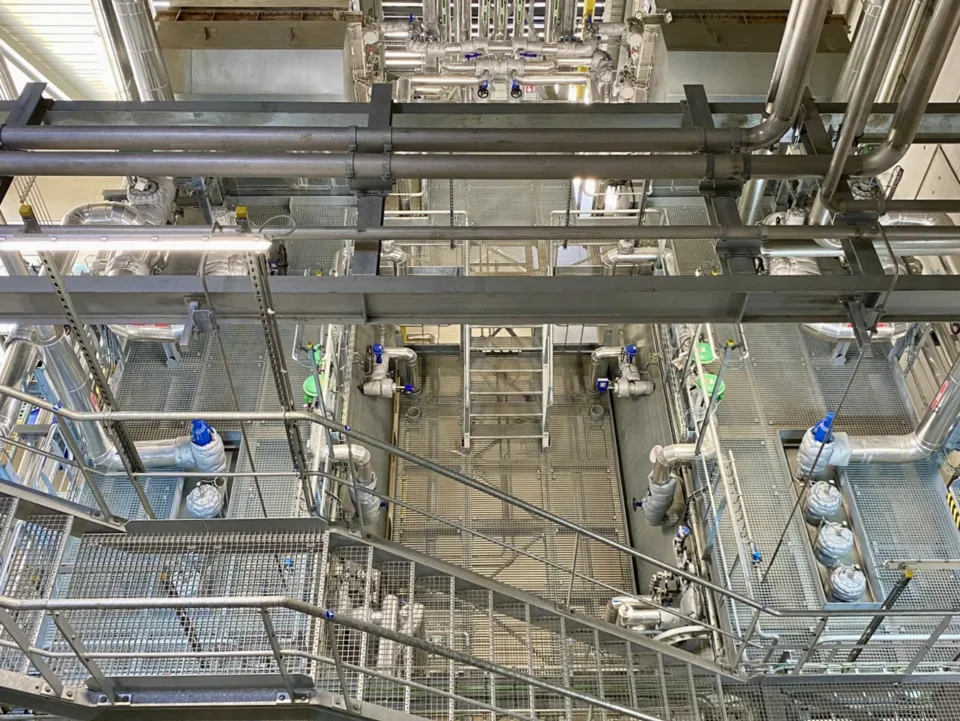

Des chaudières à vapeur hybrides avec un équilibrage complet de l’usine

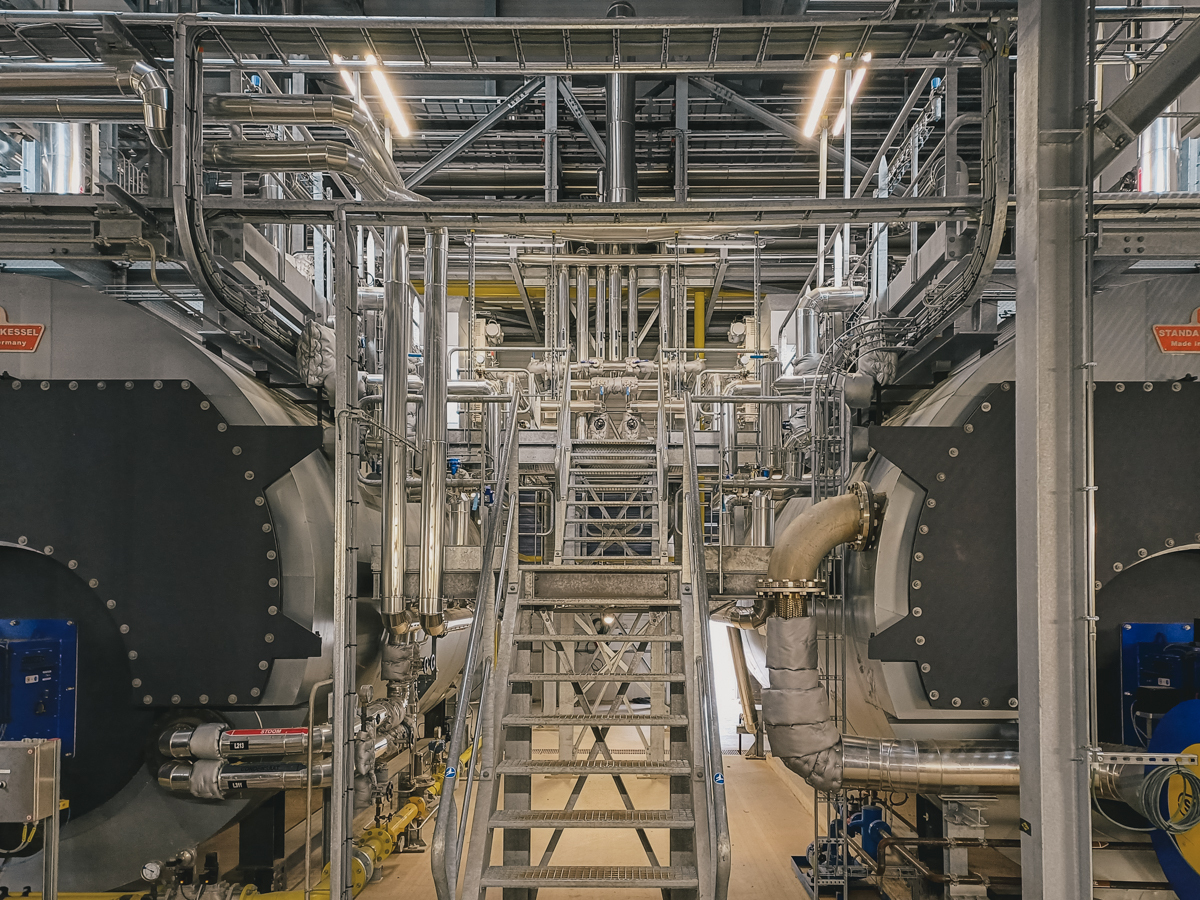

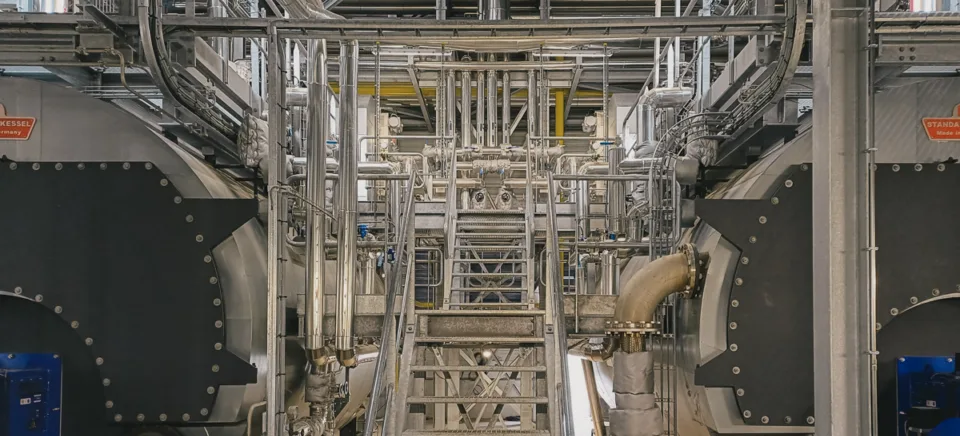

Dans la première phase de la rénovation, nous avons remplacé l’ancien système de cogénération, qui utilisait une chaudière à vapeur peu performante, par deux chaudières à vapeur hybrides. À présent, l’électricité et le gaz peuvent tous deux être employés comme sources d’énergie pour ces deux mastodontes. Le client choisit la meilleure option en fonction de la disponibilité et des prix.

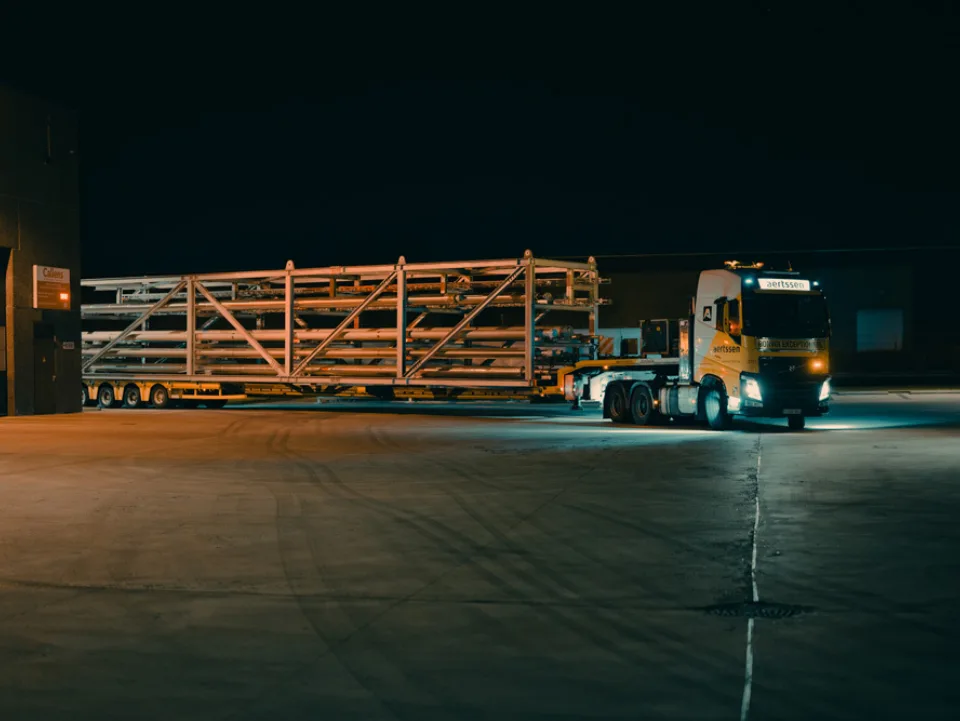

La rapidité d’exécution de nos projets repose sur une gestion de projet rigoureuse, une préparation minutieuse et un recours maximal à la préfabrication.
28 03 2024 Callens Pipe Rack Tiense 35 of 61 28 03 2024 Callens Pipe Rack Tiense 61 of 61 28 03 2024 Callens Pipe Rack Tiense 20 of 61 28 03 2024 Callens Pipe Rack Tiense 47 of 61 28 03 2024 Callens Pipe Rack Tiense 44 of 61 28 03 2024 Callens Pipe Rack Tiense 19 of 61

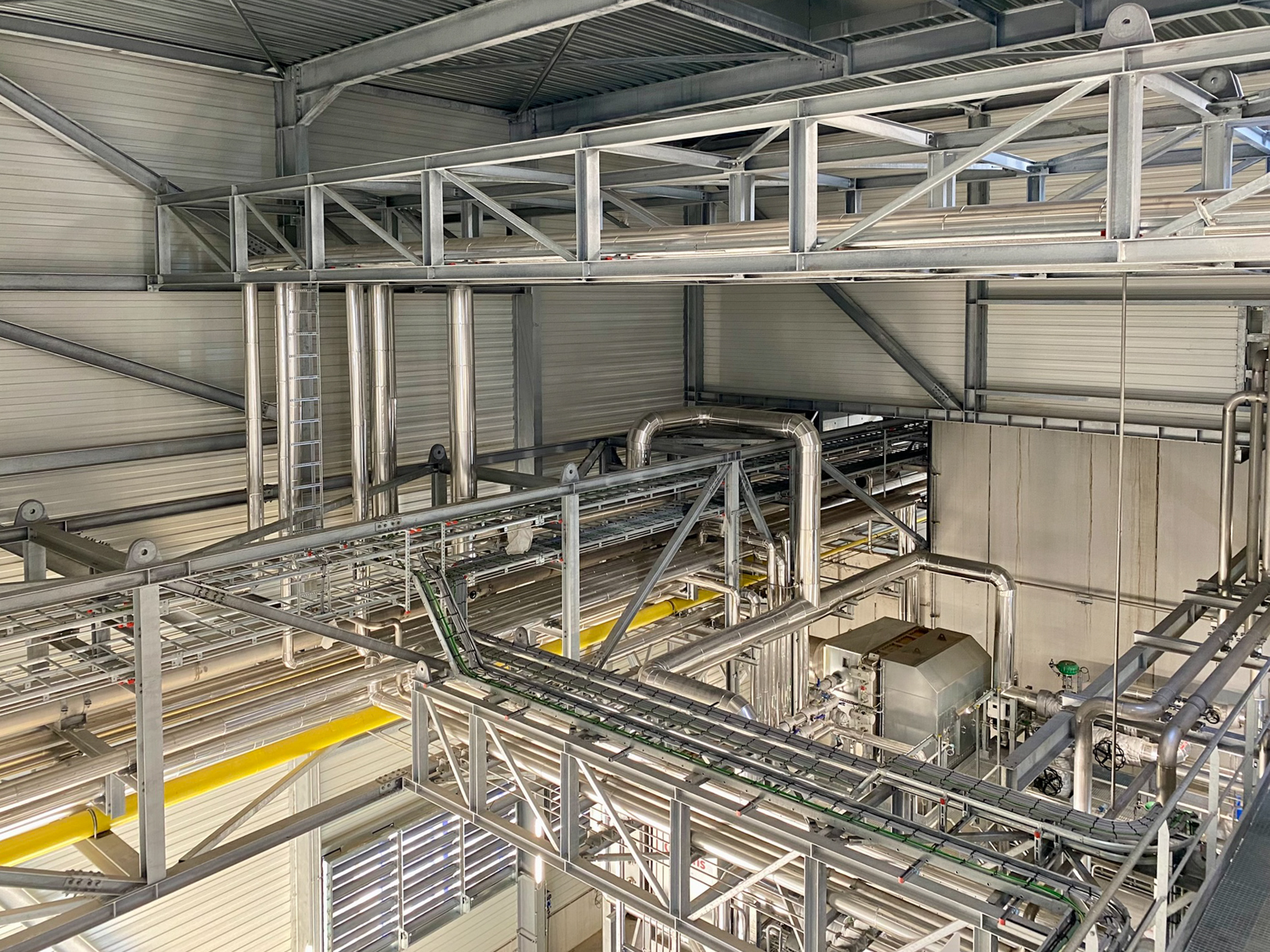

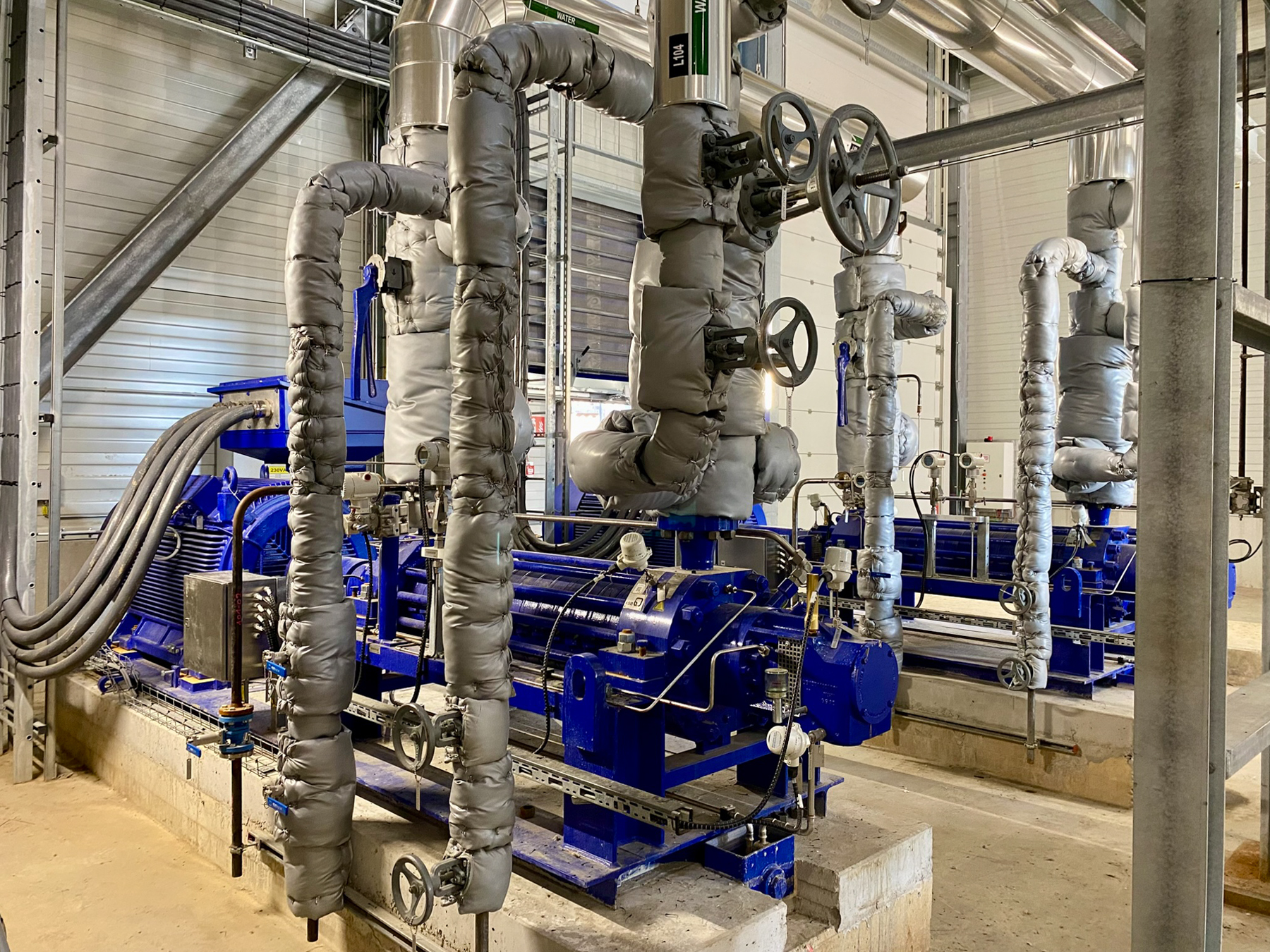

Une préparation minutieuse et un maximum de préfabrication dans nos ateliers

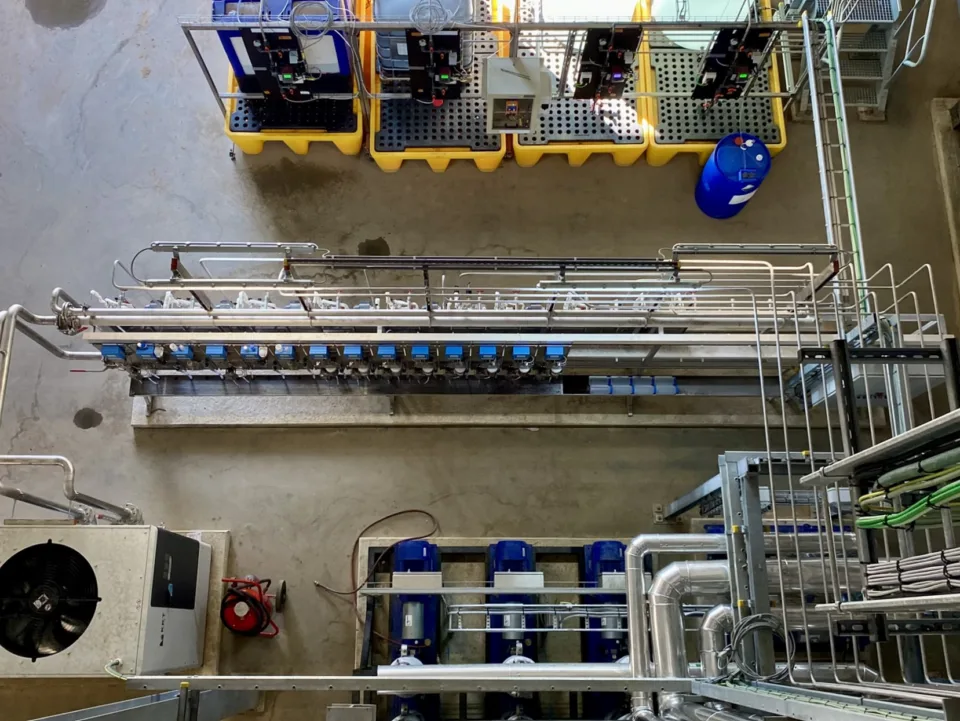

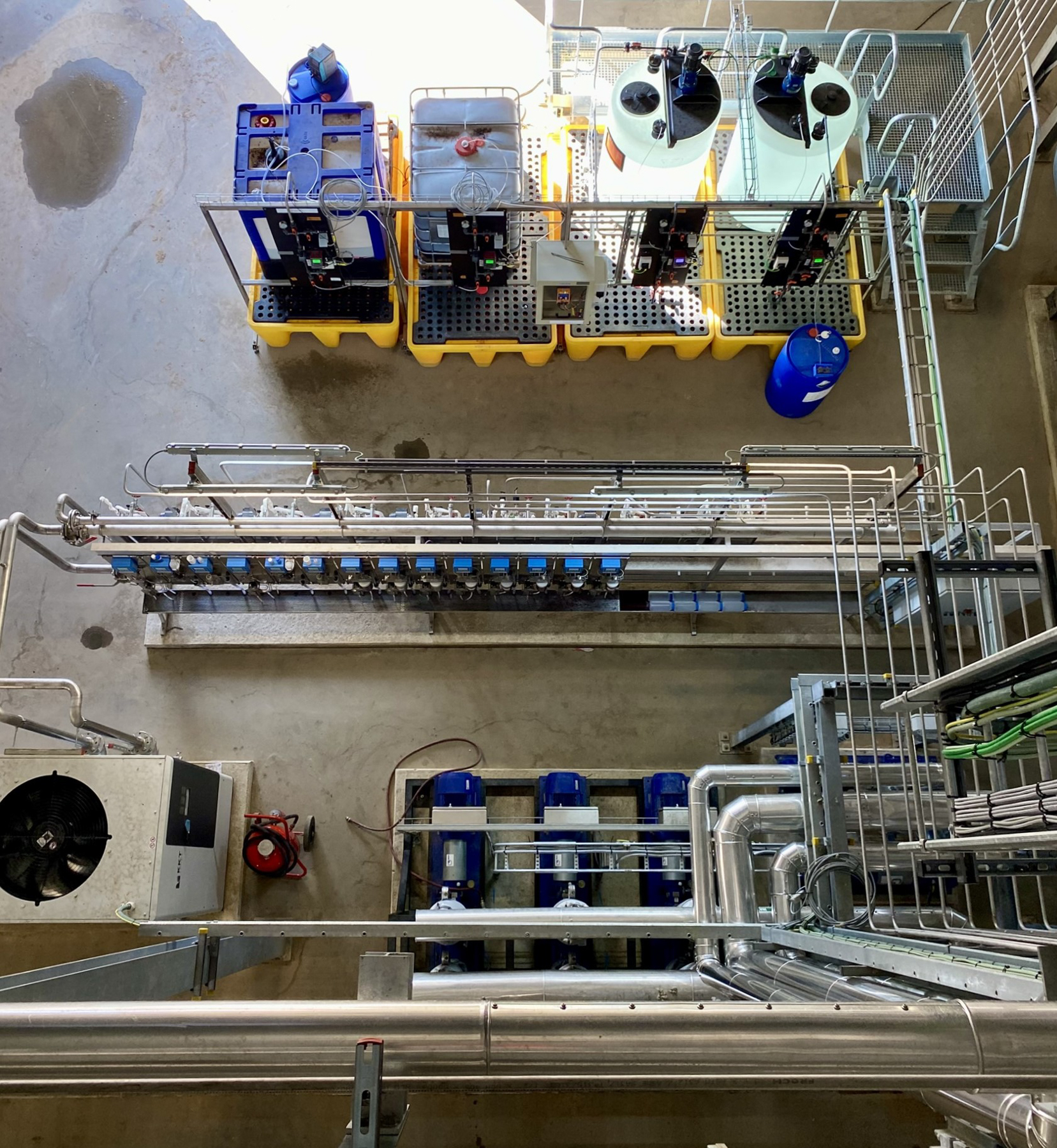

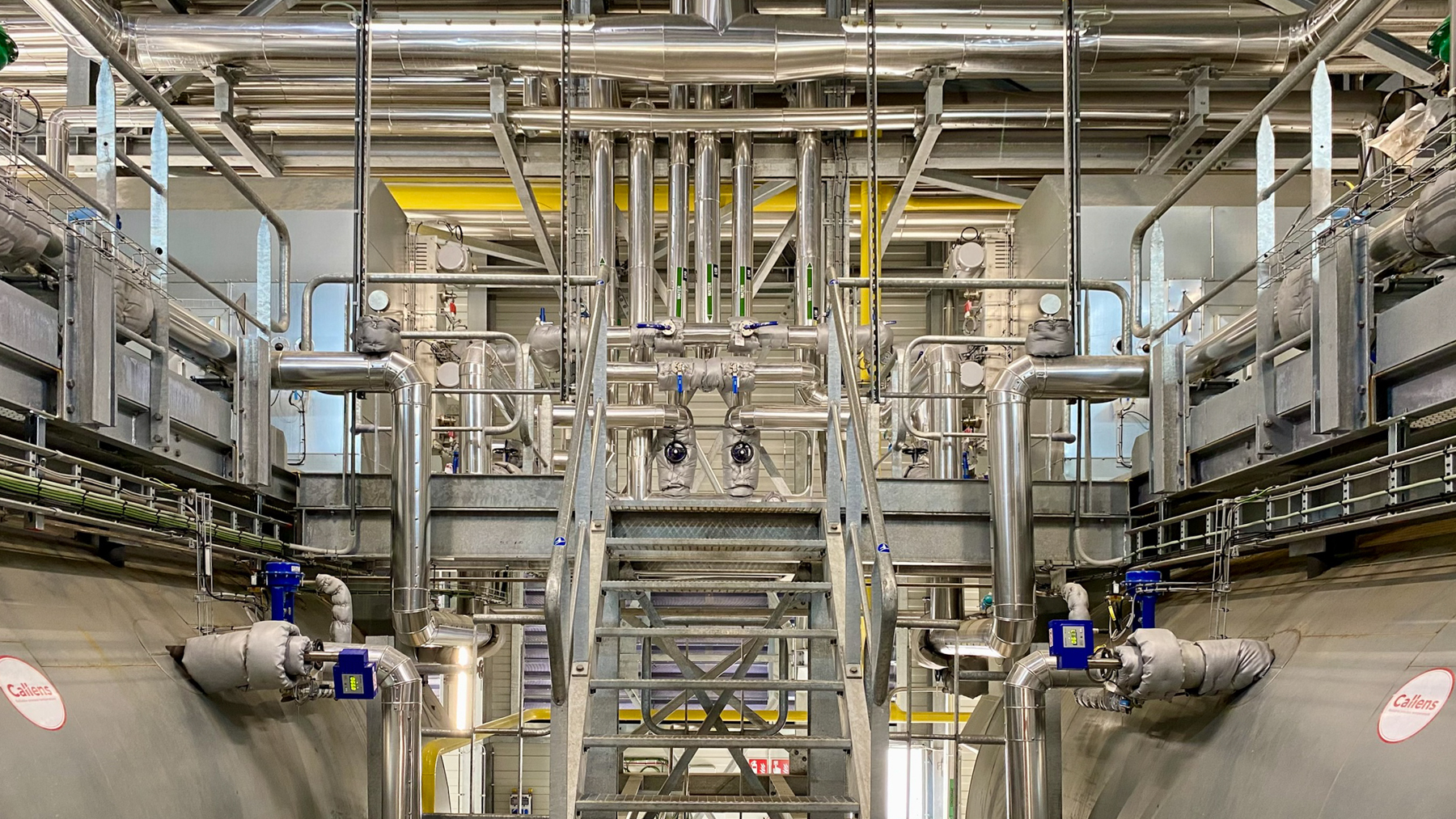

Nous avons minutieusement procédé à l’équilibrage de l’usine, en utilisant notamment les éléments suivants :

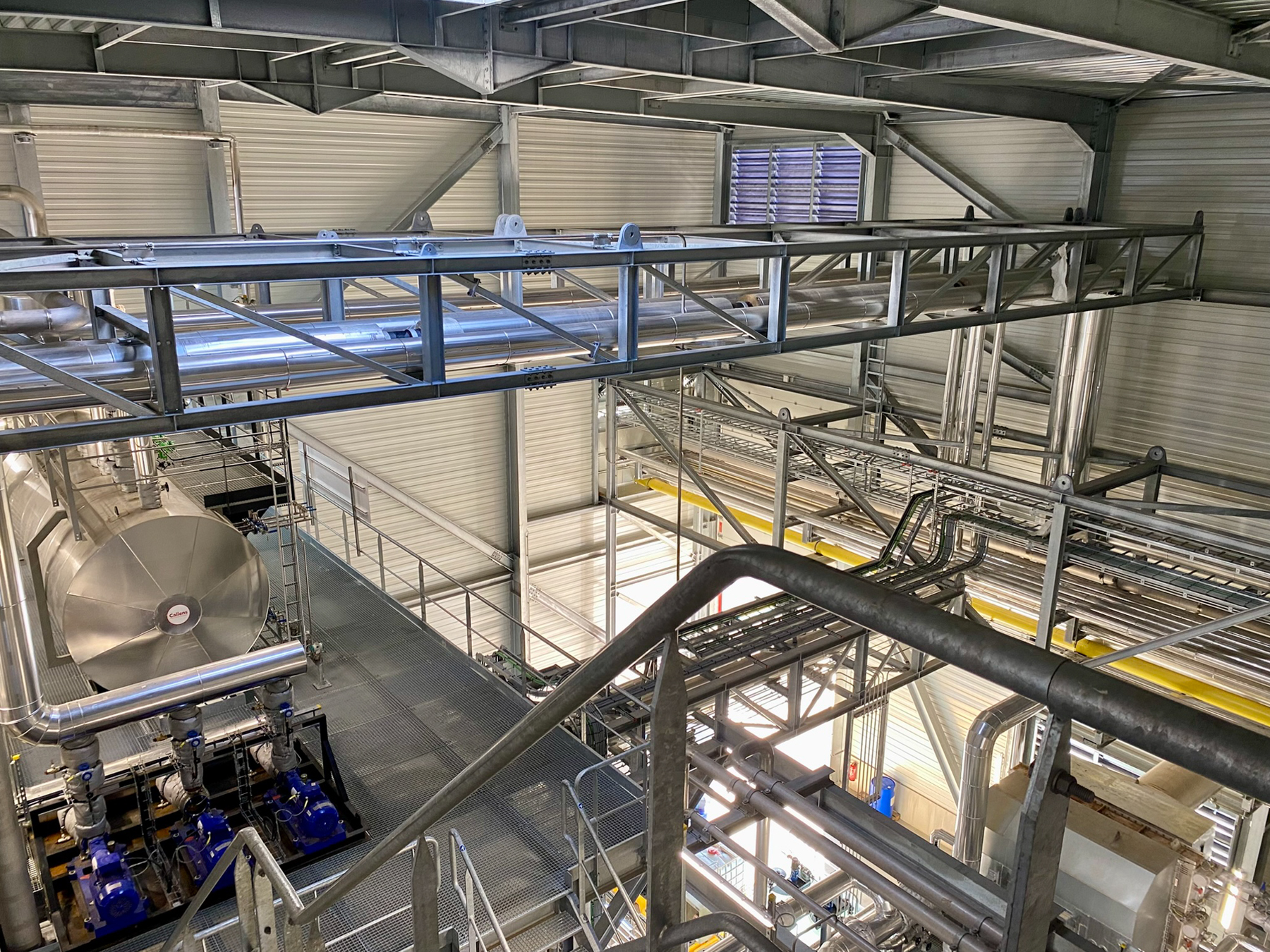

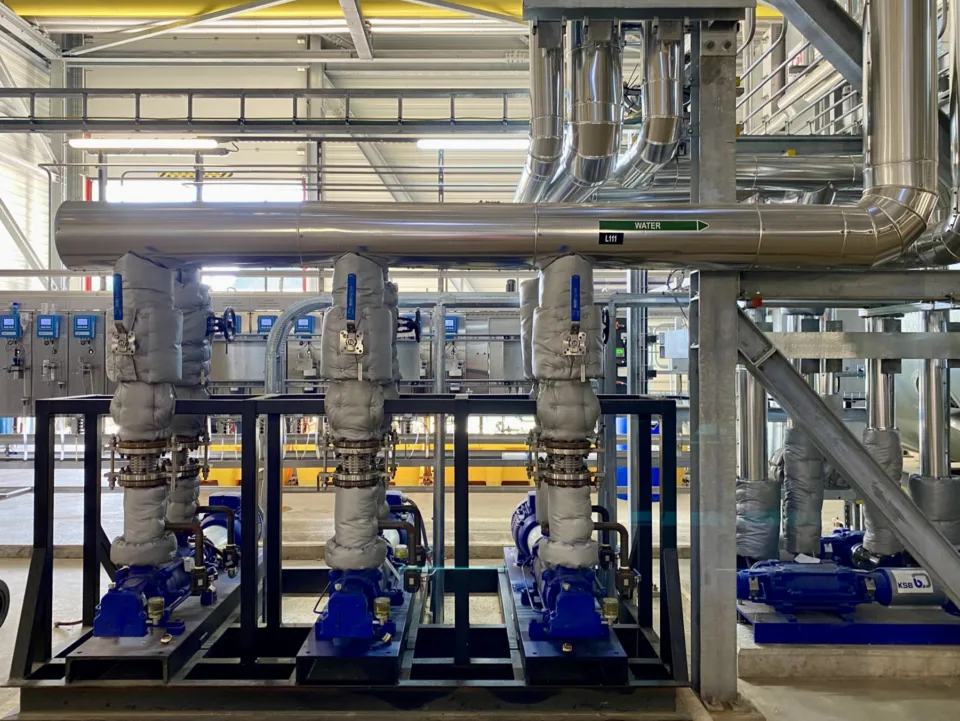

  • réservoirs à condensat : 2 x 130 000 litres,
  • réservoir d’eau chaude : 350 000 litres,
  • dégazeurs : 1 x 33 t/h et 1 x 125 t/h,

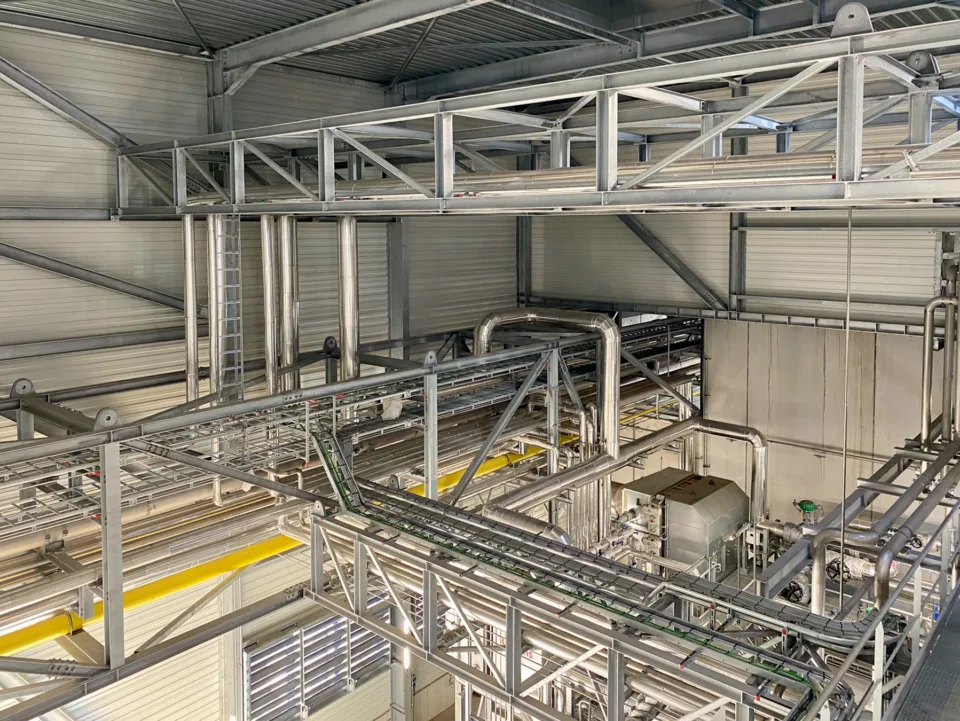

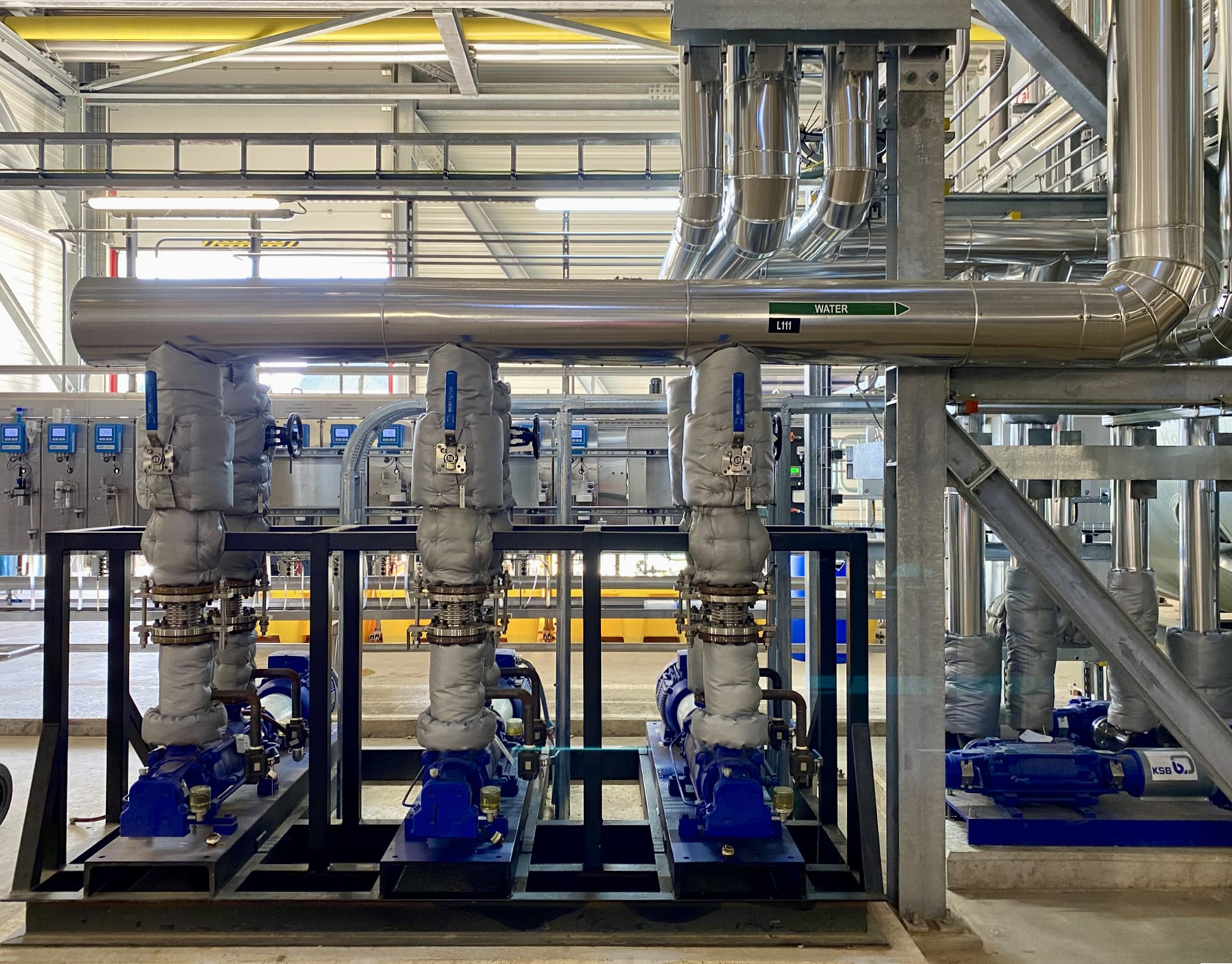

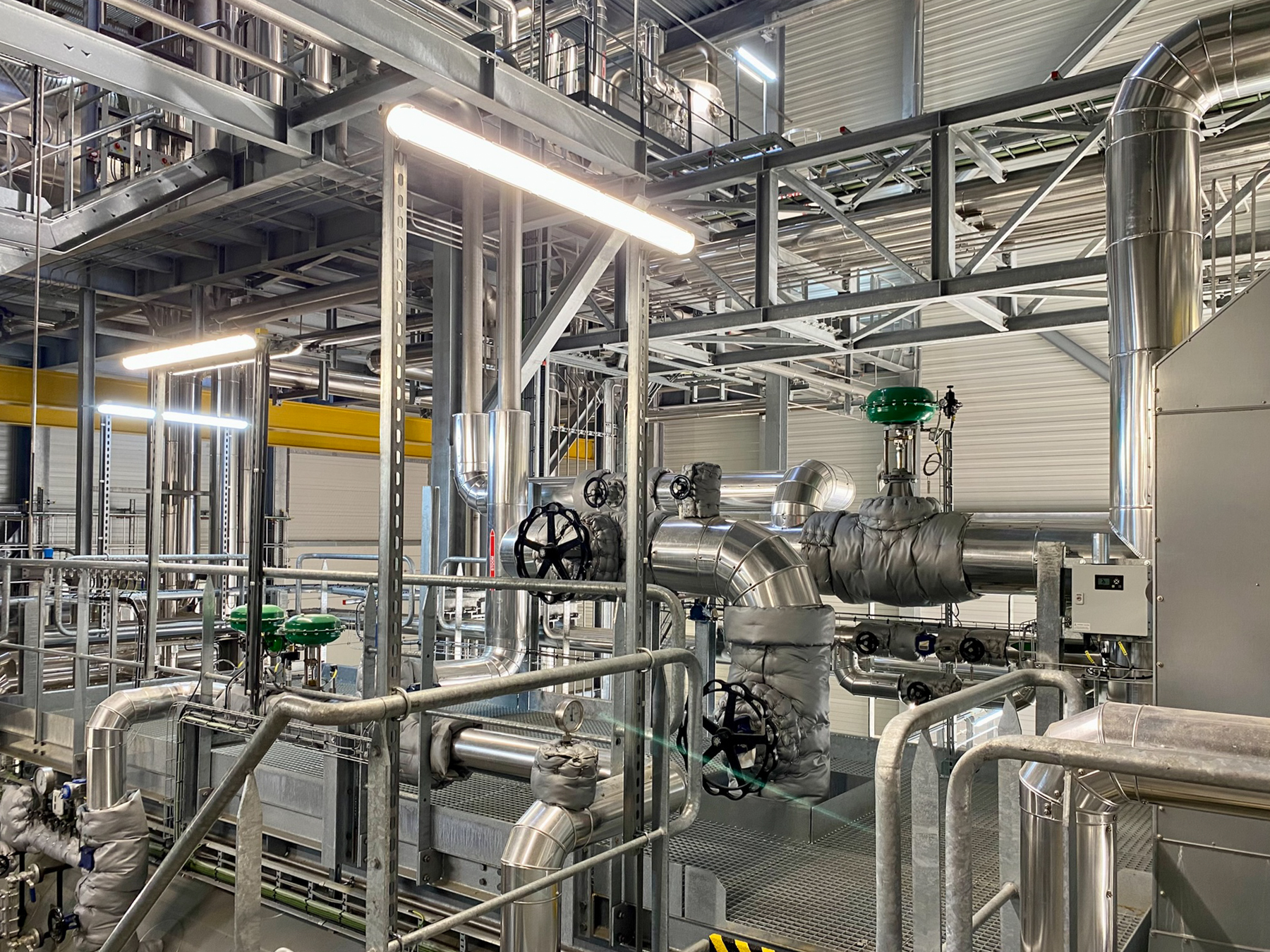

  • une tuyauterie impressionnante de plus de 1 000 m.

La récolte des betteraves prend de la vitesse dès le démarrage

Pour tirer un rendement maximal de la récolte des betteraves de septembre, nous avons veillé à terminer l’installation à cette période. Le projet fut bouclé en onze mois, un rythme record que nous avons pu atteindre grâce à la gestion de projet serrée, à une bonne préparation et à l’utilisation d’éléments préfabriqués autant que faire se peut. Nous avons par exemple préparé plus de 1 000 mètres de tuyaux dans notre propre atelier.
